Raport zaawansowania prac - Nova Graniczna G1, G2, G3

Raport zaawansowania prac - Nova Graniczna G1, G2, G3

Przedstawiamy Państwu raport zaawansowania prac aktualny na dzień 20.09.2021 r.

Stan zaawansowania realizacji pierwszego etapu to już ponad około 75%.

Konstrukcja budynków jest już zrealizowana, a obecnie Generalny Wykonawca wykonuje:
- ścianki działowe,
- instalacje podtynkowe sanitarne i elektryczne,
- instalacje podposadzkowe sanitarne i elektryczne,
- tynki wewnętrzne,
- stolarkę okienną,
- balustrady balkonowe,
- elewację,
- podziemną halę garażową.
W budynkach G2 oraz G3 rozpoczęły się już prace nad wstawianiem stolarki drzwiowej do mieszkań.

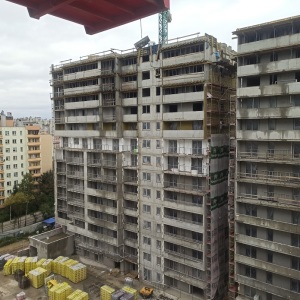

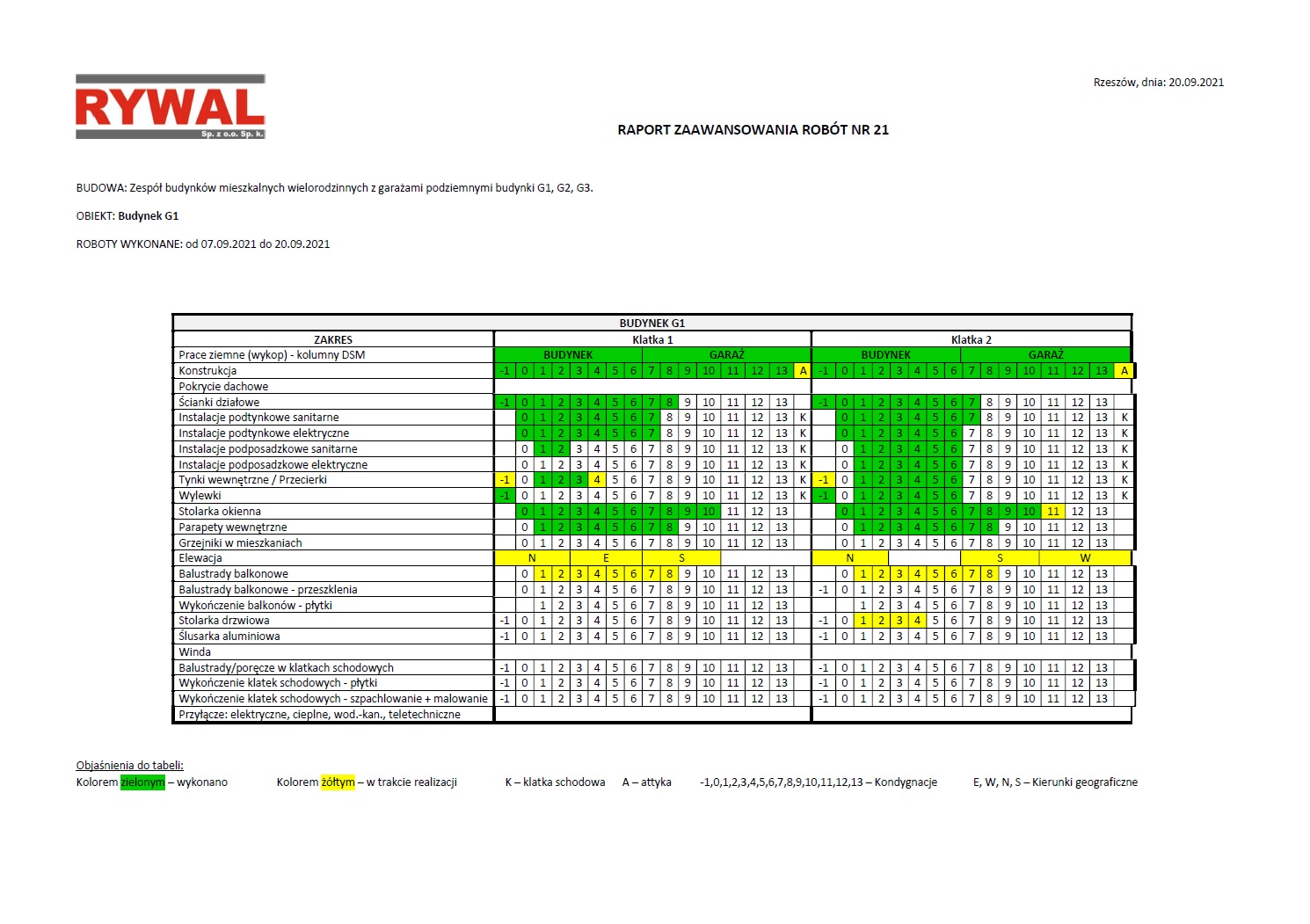

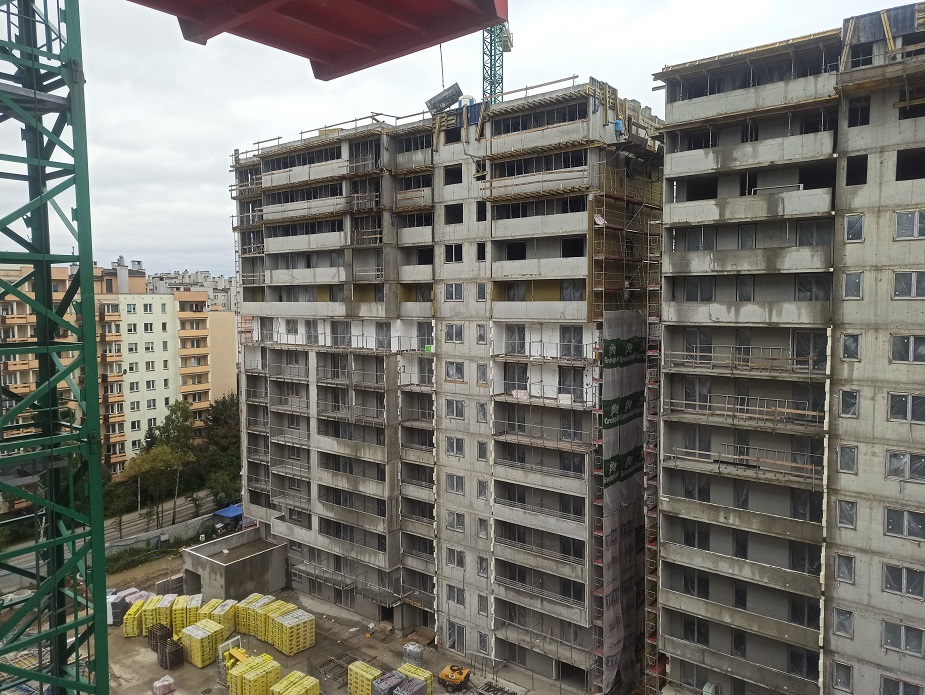

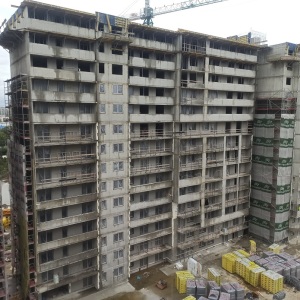

Budynek G1

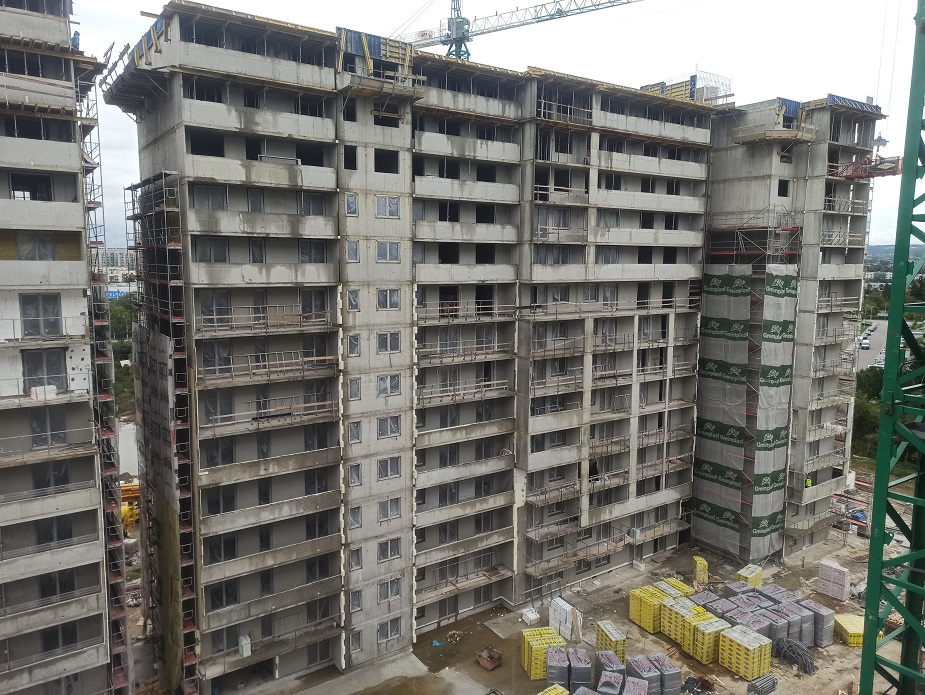

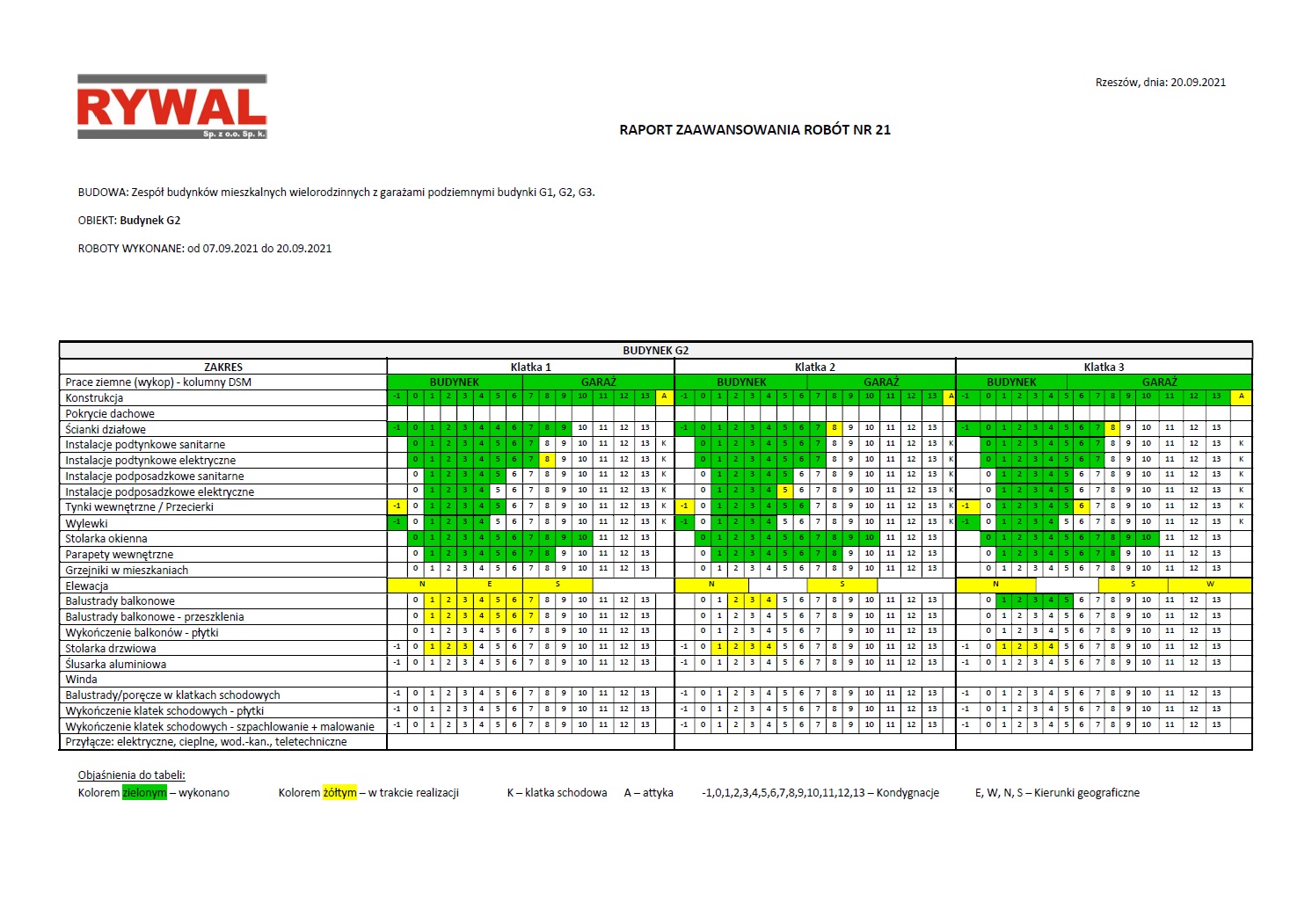

Budynek G2

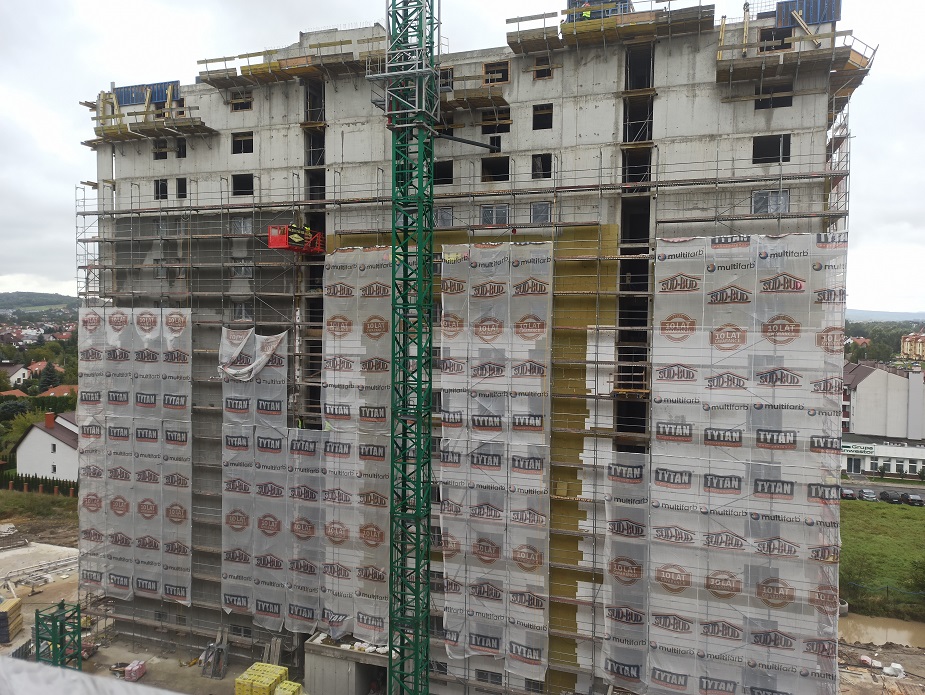

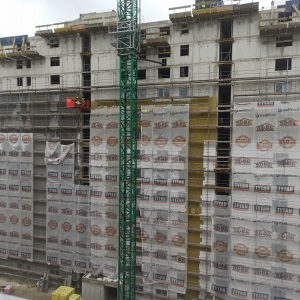

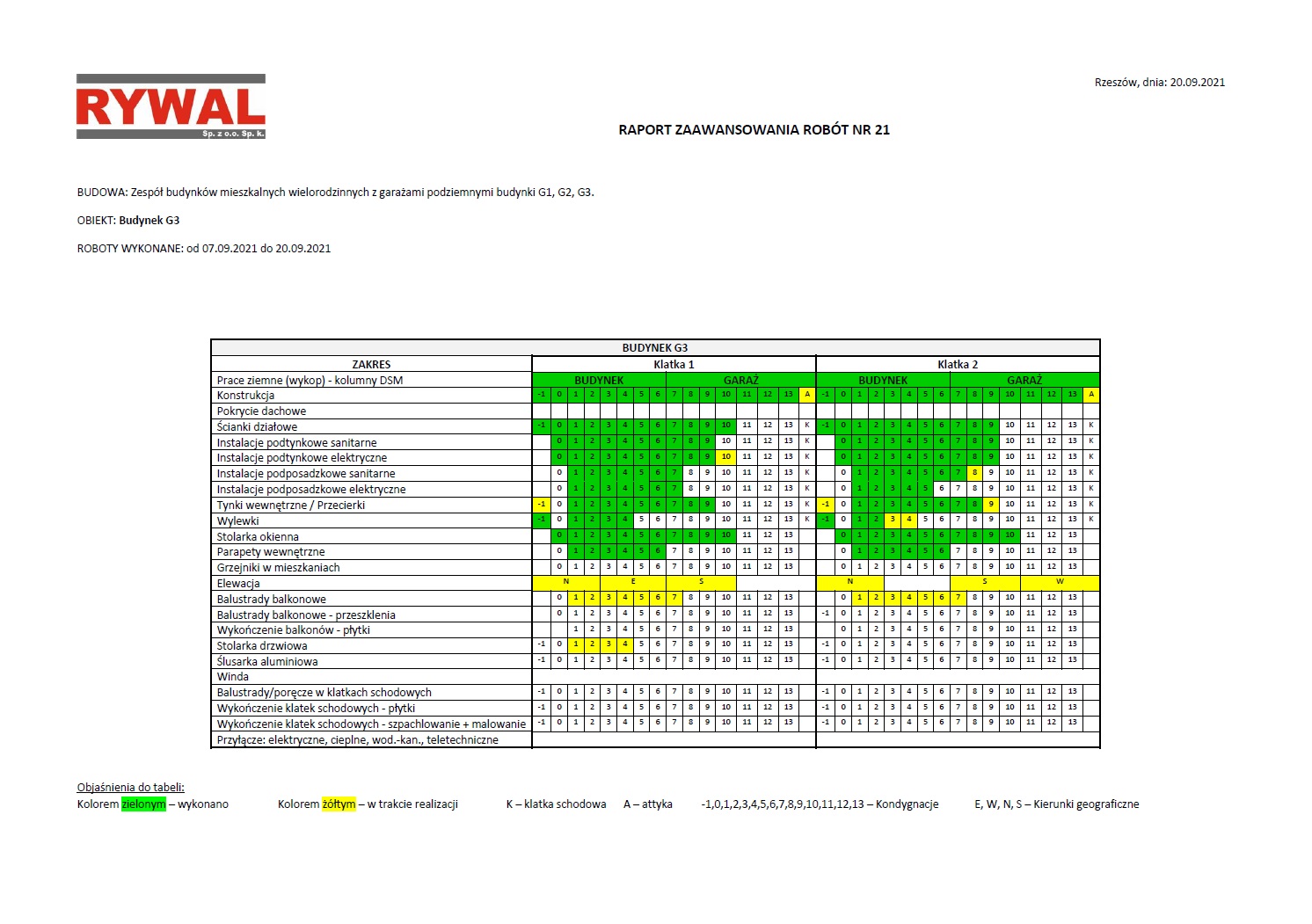

Budynek G3
Raport zaawansowania prac
Raport zaawansowania prac
Raport zaawansowania prac

Artykuły

KS Developres Rzeszów z Mistrzostwem – Ty z rabatem 20 000 zł na nowe mieszkanie!
czwartek, 12 czerwca 2025

KS Developres Rzeszów z Mistrzostwem – Ty z rabatem 20 000 zł na nowe mieszkanie!

Historyczny sukces drużyny KS Developres Rzeszów, która sięgnęła po tytuł Mistrza Polski w siatkówce kobiet stał się dla nas inspiracją (...)
4 etap budowy osiedla Bella Dolina: raport z postępu prac
wtorek, 6 maja 2025

4 etap budowy osiedla Bella Dolina: raport z postępu prac

Przedstawiamy postępy prac budowlanych prowadzonych na budynkach P8, P9 oraz P10.
Klub KS Developres mistrzem Polski sezonu 2024/25!
piątek, 25 kwietnia 2025

Klub KS Developres mistrzem Polski sezonu 2024/25!

Sezon 2024/2025 zapisze się złotem w historii siatkówki – KS Developres Rzeszów sięgnął po upragnione Mistrzostwo Polski! Jako Sponsor Tytularny (...)

Pozostałe lokalizacje

Znajdziemy Ci wymarzone mieszkanie. Skontaktuj się z nami!

Raport zaawansowania prac - Nova Graniczna G1, G2, G3
Ocena 4.76/5 na podstawie 133 Opinii.
